신축아파트 하자 보수 기간과 사전점검 체크리스트 대응법 총정리

by 퇴근길한스푼 2026. 8. 14.



3줄 요약
  • 공종별 하자담보책임 2년~10년 법적 기한 확인
  • 사전점검 시 3단계 사진 촬영 및 서면 접수 필수
  • 시공사 미보수 시 국토부 하자심사분쟁조정위 신청
📋 목차
  1. 설레는 입주 날 왜 우리는 벽지부터 뜯어보게 될까
  2. 신축아파트 하자 유형과 일상에서 흔히 겪는 결함들
  3. 놓치면 건설사 책임 못 묻는 공종별 하자담보책임 기간
  4. 셀프 사전점검을 위한 필수 준비물과 공간별 핵심 체크리스트
  5. 시공사가 발뺌 못 하게 만드는 하자 사진 촬영 및 서면 접수 요령
  6. 보수를 계속 미루고 거부할 때 단계별 법적 분쟁 대응 절차
  7. 성공적인 신축아파트 입주를 위한 입주자 행동 요령 총정리

설레는 입주 날 왜 우리는 벽지부터 뜯어보게 될까

수억 원의 분양가를 치르고 마침내 손에 쥔 새 아파트 열쇠인데, 막상 문을 열고 마주하는 현실은 기대와 사뭇 다를 때가 많습니다.

입주민 커뮤니티나 뉴스를 살펴보면 최근 지어진 대단지에서도 수만 건에 달하는 결함 접수가 쏟아지고, 심지어 외벽이나 테라스 구조물이 파손되는 심각한 사고까지 심심치 않게 전해집니다.



신축아파트 하자는 더 이상 남의 일이 아닌, 입주자 모두가 마주할 수 있는 현실적인 문제입니다.

단순히 벽지가 살짝 찢기거나 도장이 덜 마른 미관상 문제를 넘어, 배관 연결 누락이나 콘크리트 균열 같은 안전 직결 결함이 빈번하게 발견되곤 합니다.



공사 기간을 무리하게 단축하거나 자재 품질 관리가 미흡했던 현장에서 이러한 부실 징후가 더욱 도드라지게 나타나는 경향이 있습니다.

새집이라는 이유만으로 모든 마감이 완벽하리라 믿고 방심하면, 추후 막대한 보수 비용을 입주민 스스로 떠안게 될 위험이 큽니다.

시공사를 상대로 정당한 권리를 행사하려면 문제의 원인을 파악하고 제도적인 보호 장치를 영리하게 활용하는 태도가 필요합니다.

• • •

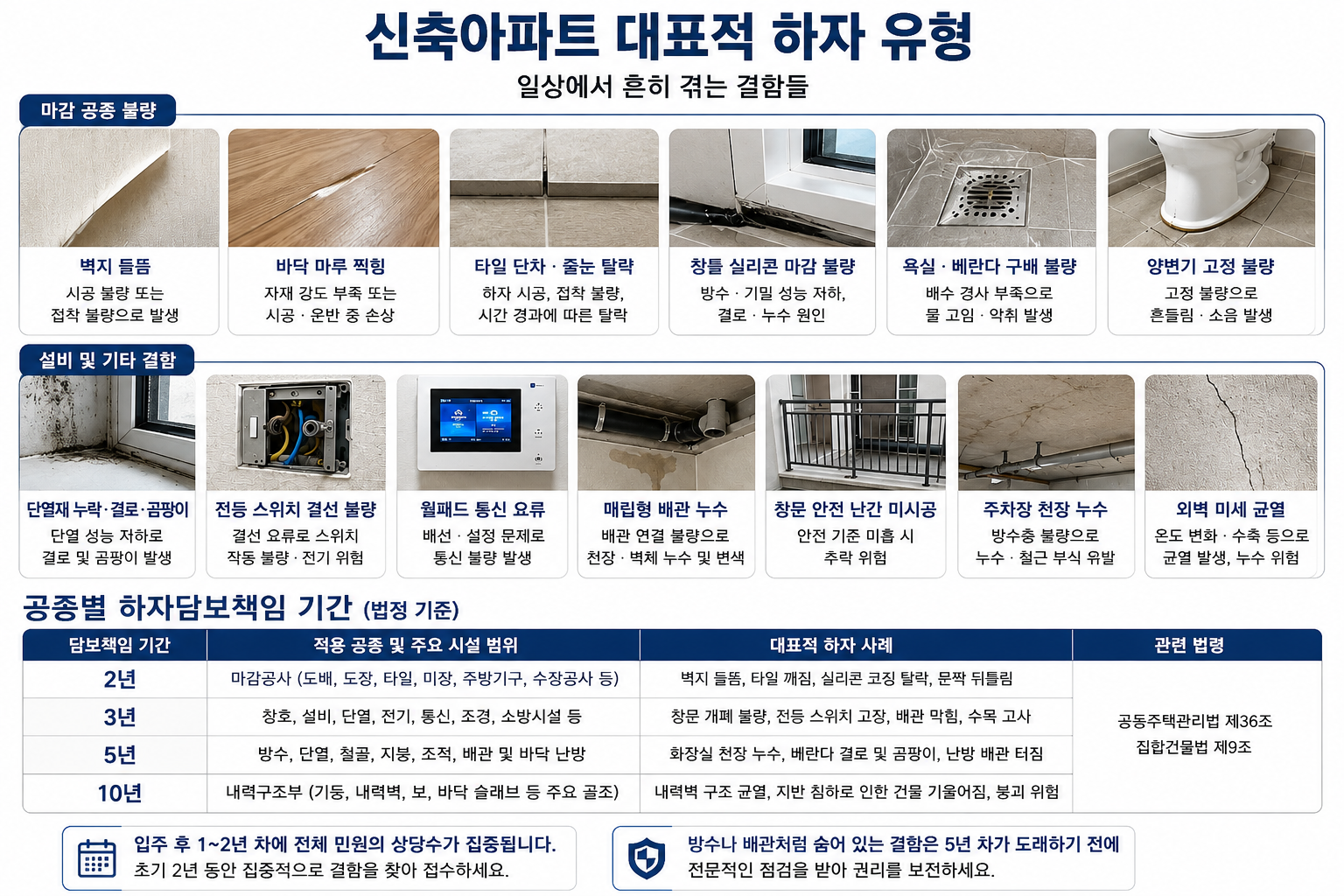

신축아파트 하자 유형과 일상에서 흔히 겪는 결함들

아파트 결함은 겉으로 드러나는 미관상 불량과 내부에 숨어 있는 기능적 결함으로 크게 나뉩니다.

사전점검 현장에서 가장 흔하게 접수되는 항목은 벽지 들뜸, 바닥 마루 찍힘, 타일 단차 및 줄눈 탈락 같은 마감 공종 불량입니다.



욕실이나 베란다는 구배 불량으로 물이 원활히 배수되지 않고 고이거나, 양변기 고정이 불안정해 덜컹거리는 사례가 잦습니다.

창틀 실리콘 마감 불량이나 단열재 누락은 겨울철 심각한 결로와 곰팡이를 유발하는 주범이 되기도 합니다.



최근에는 전등 스위치 결선 불량, 월패드 통신 오류, 매립형 배관의 누수로 인한 천장 번짐 등 설비 관련 결함도 증가하는 추세입니다.

외부 공간에서는 창문 안전 난간 미시공, 주차장 천장 누수, 외벽 미세 균열 등이 대표적인 주요 결함으로 꼽힙니다.

이러한 문제들은 초기에 잡아내지 않으면 시간이 흐를수록 주변 자재까지 훼손시켜 피해 규모를 걷잡을 수 없이 키우게 됩니다.

• • •

놓치면 건설사 책임 못 묻는 공종별 하자담보책임 기간

공동주택관리법과 집합건물법은 시공사와 시행사가 의무적으로 보수해야 하는 기한을 법으로 엄격히 규정하고 있습니다.



하자담보책임 기간의 기산점은 내가 실제로 전입한 날이 아니라 지자체의 사용검사일(준공일) 기준이라는 점을 반드시 기억해 두어야 합니다.



마감재와 소모성 설비는 기한이 짧고, 건물의 뼈대를 이루는 구조체는 장기적인 담보책임이 적용됩니다.

법정 담보책임 기간이 하루라도 지나면 시공사의 과실이 명백해도 무상 수리를 요구하기 어려워집니다.

아래 정리된 공종별 법적 책임 기한을 미리 파악해 두고 연차별로 점검 일정을 챙기는 것이 좋습니다.

담보책임 기간 적용 공종 및 주요 시설 범위 대표적 하자 사례
2년 마감공사 (도배, 도장, 타일, 미장, 주방기구, 수장공사 등) 벽지 들뜸, 타일 깨짐, 실리콘 코킹 탈락, 문짝 뒤틀림
3년 창호, 설비, 단열, 전기, 통신, 조경, 소방시설 등 창문 개폐 불량, 전등 스위치 고장, 배관 막힘, 수목 고사
5년 방수, 단열, 철골, 지붕, 조적, 배관 및 바닥 난방 화장실 천장 누수, 베란다 결로 및 곰팡이, 난방 배관 터짐
10년 내력구조부 (기둥, 내력벽, 보, 바닥 슬래브 등 주요 골조) 내력벽 구조 균열, 지반 침하로 인한 건물 기울어짐, 붕괴 위험

보통 입주 후 1~2년 차에 전체 민원의 상당수가 집중되므로 초기 2년 동안 집중적으로 결함을 찾아 접수해야 합니다.

방수나 배관처럼 숨어 있는 결함은 5년 차가 도래하기 전에 전문적인 점검을 받아 권리를 보전하는 지혜가 필요합니다.

• • •

셀프 사전점검을 위한 필수 준비물과 공간별 핵심 체크리스트

사전점검 날 빈손으로 현장을 방문하면 화려한 조명과 인테리어에 눈이 팔려 치명적인 결함을 놓치기 십상입니다.

현장 방문 전 가방에 챙겨가야 할 기본 점검 도구들이 있습니다.

  • 하자 부위를 눈에 띄게 표시할 마스킹 테이프 및 접착식 포스트잇
  • 타일 속 빈 공간(들뜸)을 두드려 확인할 타일 점검봉이나 고무망치
  • 바닥 및 문틀 수평을 측정할 수평계(스마트폰 수평계 앱으로도 대체 가능)
  • 각 방 콘센트의 통전 여부를 손쉽게 확인할 휴대폰 충전기 또는 전압 테스터기
  • 어두운 펜트리나 싱크대 하부장, 실외기실 구석을 비출 고휘도 손전등
  • 욕실 바닥과 발코니 배수 흐름을 테스트할 작은 바가지나 생수병
  • 가구 및 창호 치수를 실측할 줄자



사전점검은 단순히 집을 구경하는 자리가 아니라 법적 효력을 갖는 증거를 확보하는 날이라는 점을 명심하세요.



점검 동선은 현관에서 출발해 시계 방향으로 방과 거실, 주방, 욕실 순으로 도는 것이 동선 낭비를 줄이는 비결입니다. 공간마다 시공 특성이 다르므로 집중해서 볼 항목을 미리 정리해 두어야 합니다.



현관 및 복도 구역

현관 도어록의 번호 인식 및 카드키 작동 여부를 확인하고, 현관문 도어클로저의 유압 조절 상태를 점검해야 합니다. 문틀 주위 고무 패킹이 찢어지거나 들뜨면 방음과 외풍 차단에 심각한 문제가 발생할 수 있습니다.

신발장과 복도 팬트리 선반은 손으로 흔들어 고정 상태를 살피고, 도어 경첩의 수평 단차를 눈높이에서 확인합니다. 바닥 디딤석 모서리의 파손이나 줄눈 탈락 여부도 꼼꼼히 훑어보아야 합니다.

거실 및 각 침실

마루 바닥은 발바닥으로 전체를 천천히 밟고 지나가며 삐걱거리는 소리나 꿀렁거리는 들뜸이 없는지 체크합니다. 걸레받이와 바닥 몰딩 사이에 실리콘 마감이 끊기지 않고 균일하게 도포되었는지 살피는 작업도 빼놓을 수 없습니다.

창호는 완전히 열고 닫을 때 레일 걸림이 없는지 만져보고, 자동 잠금 핸들의 체결 감도를 점검합니다. 창틀 외부 실리콘 코킹이 벌어지면 비바람이 칠 때 벽지 누수 사고를 일으키는 주원인이 됩니다.

벽지는 모서리 이음매 부분의 찢어짐이나 풀 자국, 공기 방울로 인한 배부름 현상을 형광등 불빛을 비스듬히 비춰 확인합니다. 아트월 타일은 손가락 마디로 가볍게 두드려 속이 텅 빈 소리가 나는지 점검해야 합니다.

주방 및 다용도실

싱크대 수전을 끝까지 틀어 수압을 체크하고, 배수구 뚜껑을 닫아 물을 가득 채운 뒤 한 번에 내려 역류가 없는지 봅니다. 걸레받이를 열고 싱크대 바닥 쪽 배수 주름관 연결 부위에 물방울 맺힘 현상이 있는지 확인합니다.

인덕션, 후드, 식기세척기 등 빌트인 가전의 전원 인입 상태와 옵션 사양 일치 여부를 대조합니다. 상하부장 도어를 여러 번 여닫아 도어 간 간섭이 생기지 않는지 체크해야 합니다.

욕실 및 발코니 구역

욕실 바닥은 물을 넉넉히 뿌려 배수구 방향으로 고임 없이 흘러가는지 경사도(구배)를 점검해야 합니다. 타일 사이에 줄눈(메지)이 빠진 곳이 있다면 장기적으로 하부 방수층 손상을 유발할 위험이 큽니다.

세면대와 양변기 하부 바이오 실리콘 고정 상태를 손으로 흔들어 확인하고, 환풍기 흡입력을 휴지 한 장을 대어 테스트합니다. 수납장 거울 모서리 흑화 현상이나 유리 깨짐도 놓치지 말아야 할 세부 항목입니다.

다.

• • •

시공사가 발뺌 못 하게 만드는 하자 사진 촬영 및 서면 접수 요령

현장에서 결함을 발견하더라도 기록 방식이 엉성하면 시공사로부터 "생활 중 발생한 흠집"이라는 반박을 받기 쉽습니다.

하자 사진은 반드시 3단계 구도로 나누어 체계적으로 남겨두어야 합니다.

  • 단지 동호수와 방 위치를 알 수 있는 전체 공간 원거리 전경 사진
  • 주변 몰딩이나 창호와의 상대적 위치가 드러나는 중거리 사진
  • 포스트잇으로 위치를 가리키고 결함의 크기와 깊이를 명확히 가늠할 수 있는 초근접 접사 사진

현장 인부와의 구두 합의는 법적 효력이 없으므로 모든 요청은 서면과 데이터로 남겨야 합니다.



접수표를 작성할 때는 단순히 "문 안 닫힘"처럼 모호하게 쓰지 말고 "안방 드레스룸 도어 상단 3mm 간섭으로 닫힘 불량"과 같이 구체적 수치와 위치를 명시해야 합니다.



모바일 "하자 접수 앱"을 이용할 때도 전송 전 화면을 캡처해 두고, 수기 접수증을 제출한다면 사본을 반드시 보관하십시오.



기한이 임박했는데도 시공사가 처리를 차일피일 미룬다면, 접수 내역과 사진을 첨부해 건설사 본사에 내용증명 우편을 발송해 두는 것이 안전합니다.



내용증명 발송은 담보책임 기간 만료에 따른 권리 소멸을 방지하는 가장 확실한 법적 조치 중 하나입니다.

• • •

보수를 계속 미루고 거부할 때 단계별 법적 분쟁 대응 절차

입주 후 수개월이 지나도록 보수가 이루어지지 않거나 허용 오차라며 처리를 거부하는 사례가 매우 많습니다.

개별 세대가 건설사 CS센터와 감정싸움을 이어가는 것은 시간과 에너지만 낭비하는 결과를 낳기 쉽습니다.



우선 시공사 본사 및 현장 사무실에 보수 이행을 촉구하는 내용증명 우편을 발송하여 하자 청구 사실과 도과 기한을 명시해둡니다.



이후에도 진척이 없다면 국토교통부 산하 하자심사·분쟁조정위원회를 통해 공식적인 심사 및 조정을 신청할 수 있습니다.

국토교통부 하자심사분쟁조정위원회의 하자 판정은 재판상 화해와 동일한 법적 구속력을 가집니다.



신청서와 함께 현장 사진, 동영상, 보수 요청 이력을 제출하면 위원회에서 전문 위원을 파견해 실사를 진행합니다.

조정안이 성립되면 시공사는 정해진 기한 내에 보수를 완료해야 하며, 불이행 시 과태료 처분을 받게 됩니다.



만약 단지 전체의 공용부 균열이나 심각한 누수처럼 피해 규모가 크다면, 입주자대표회의를 중심으로 전문 안전진단 업체의 정밀 진단을 거쳐 하자보수보증금 청구 소송을 진행할 수 있습니다.



최근에는 드론과 인공지능을 활용해 외벽 미세 균열을 입증하는 정밀 감정 기술이 법원 소송에서도 핵심 증거로 적극 활용되고 있습니다.

• • •

성공적인 신축아파트 입주를 위한 입주자 행동 요령 총정리

내 집의 가치를 지키고 쾌적한 주거 환경을 누리기 위해서는 입주 초기 입주자의 능동적인 태도가 무엇보다 중요합니다.

사전점검일에 지적된 사항들이 입주 지정일까지 실제로 처리되었는지 열쇠를 불출받는 당일 재점검해야 합니다.



보수가 미진한 상태에서 잔금을 모두 납부하고 입주증을 받으면 시공사의 처리 속도가 급격히 느려지는 경향이 있습니다.

미완료된 하자 목록은 입주 당일 관리지원센터에 다시 한번 서면으로 확인시키고 이행 확약 날짜를 받아내야 합니다.



입주민 단체 대화방이나 입주자대표회의와 소통하며 동일 평형대에서 공통으로 나타나는 설계상 결함 정보를 공유하는 것도 큰 도움이 됩니다.

개인이 해결하기 어려운 구조적 문제는 입주민들이 힘을 모아 집단 민원을 제기할 때 건설사의 대응 속도가 훨씬 빨라집니다.



정당한 권리 행사는 꼼꼼한 기록과 기한 준수에서 시작된다는 사실을 항상 유념하시기 바랍니다.





자주 묻는 질문 (FAQ)

Q. Q1. 사전점검 때 발견하지 못한 하자는 입주 후에 무상 보수를 못 받나요?

A. A1. 아닙니다. 마감재 2년, 설비 3년, 방수 5년 등 법정 하자담보책임 기간 내에 발생하거나 발견된 결함이라면 입주 후에도 시공사에 무상 보수를 당당히 요구할 수 있습니다.

Q. Q2. 시공사 직원이 구두로 고쳐주겠다고 약속했는데 믿어도 될까요?

A. A2. 구두 약속은 법적 효력을 입증하기 어려우므로 피해야 합니다. 반드시 공식 모바일 앱이나 서면 접수증에 내용을 남기고 담당자 서명이나 접수 번호를 받아두어야 분쟁을 예방할 수 있습니다.

Q. Q3. 하자가 너무 심한데 보수를 계속 미루면 잔금 납부를 거부해도 되나요?

A. A3. 경미하거나 통상적인 하자를 이유로 입주 잔금 전체 납부를 거부하면 연체료가 부과될 수 있습니다. 잔금은 정상 납부하되 내용증명 발송과 국토부 분쟁조정위 신청을 통해 법적으로 압박하는 것이 현명합니다.

Q. Q4. 국토부 하자심사분쟁조정위원회 신청 비용과 기간은 얼마나 걸리나요?

A. A4. 신청 수수료는 1만 원 안팎으로 매우 저렴합니다. 사건 접수 후 현장 실사와 의견 조율을 거쳐 통상 60일에서 90일 이내에 판정이 내려지며 법적 구속력을 갖습니다.

  • 신축 아파트 사전점검 대행업체 비용과 셀프 점검 장단점 비교 - 사전점검 시 전문 업체를 부르는 것이 유리한지 셀프로 진행할지 고민하는 입주민을 위한 상세 가이드
  • 아파트 누수 분쟁 시 윗집과 관리사무소 법적 책임 구별법 - 입주 후 빈번하게 발생하는 천장 및 배관 누수의 책임 소재 판단 기준 안내
  • 국토교통부 하자심사분쟁조정위원회 전자신청 방법과 실전 팁 - 시공사가 보수를 거부할 때 공식 조정 신청을 진행하는 실무 절차 해설

마치며

신축아파트 하자는 처음에는 작은 흠집처럼 보여도 시간이 지나면 누수나 결로처럼 더 큰 문제로 이어질 수 있습니다. 사전점검 때 발견한 하자는 사진과 서면으로 남겨두고, 입주 후에도 보수 여부를 다시 확인하는 것이 중요합니다.



새집이라는 이유로 그냥 넘어가기보다는 하자 내용을 하나씩 기록하고 정해진 기간 안에 적극적으로 보수를 요청해 보세요. 꼼꼼하게 확인하고 기록해두는 습관이 결국 내 집의 가치를 지키는 가장 현실적인 방법입니다.
