경인고속도로 지하화 사업 추진 현황과 구간별 변화 총정리



3줄 요약
  • 예비타당성조사 최종 통과로 본격 착수되는 대규모 지하화 프로젝트
  • 청라에서 신월IC까지 대심도 터널 개설 및 지상부 공원화 조성
  • 2027~2028년 착공을 목표로 이동 시간 단축과 도심 단절 해소 기대
📋 목차
  • 경인고속도로 지하화 사업, 무엇을 알아야 할까
  • 사업 구간 단축과 예비타당성조사 통과 배경
  • 지하 터널 신설과 지상부 공간의 극적인 변화
  • 착공 시기와 개통 일정 및 향후 추진 단계를 살펴보면
  • 인천대로 일반화 및 주변 도로망과의 연계 효과
  • 사업 추진 과정에서 극복해야 할 과제와 우려점

경인고속도로 지하화 사업, 무엇을 알아야 할까

매일 아침 시동을 걸고 고속도로에 진입하자마자 주차장처럼 멈춰 서는 도로를 바라보는 일은 운전자에게 무척 피곤한 일입니다. 대한민국 1호 고속도로라는 화려한 상징성을 가진 경인고속도로는 지난 50여 년 동안 서울과 인천을 연결하는 핵심 산업 혈관 역할을 해왔습니다. 하지만 급격한 도시화와 차량 증가로 인해 상습적인 교통 체증과 소음, 대기오염 문제를 꾸준히 남겨왔습니다.



도시가 지속해서 확장함에 따라 높게 들어선 방음벽과 옹벽은 인천과 부천 등 인근 도심을 오랫동안 동서남북으로 갈라놓았습니다. 이러한 도심 단절은 지역 간 균형 발전을 가로막는 주요 요인으로 지적받아 왔으며, 도로 자체를 지하로 배치하고 지상 공간을 시민들에게 돌려주어야 한다는 요구가 이어졌습니다.



최근 구체화되고 있는 경인고속도로 지하화 사업은 단순한 도로 확장을 넘어 도심 환경을 재구성하는 대형 프로젝트입니다. 상부에는 보행 중심의 녹지 공간을 가꾸고 하부에는 막힘없는 대심도 터널을 뚫어 수도권 서부의 교통 체계를 재편하겠다는 구상이 담겨 있습니다.

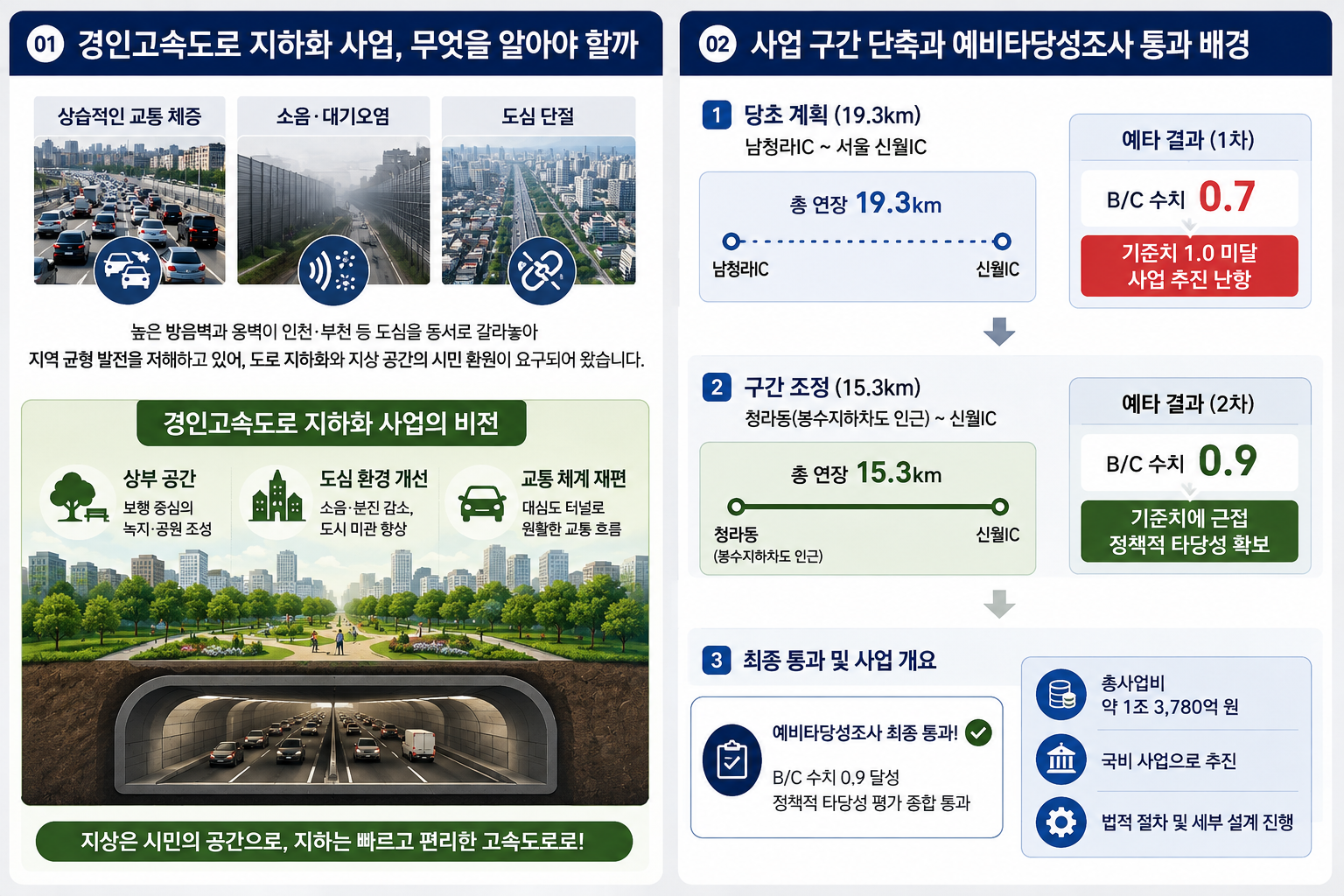

사업 구간 단축과 예비타당성조사 통과 배경

이 프로젝트의 추진 과정이 처음부터 순탄했던 것만은 아닙니다. 당초 국토교통부와 지자체는 남청라나들목(IC)부터 서울 양천구 신월나들목까지 총 19.3km에 달하는 대규모 구간을 지하화하는 방향으로 사업 계획을 수립했습니다.



하지만 기획재정부와 한국개발연구원(KDI)의 경제성 분석 결과, 비용 대비 편익(B/C) 수치가 기준치인 1.0에 크게 미달하는 0.7 수준에 그치며 사업 추진이 한동안 난항에 부딪혔습니다. 사업비 대비 타당성이 떨어지자 관련 기관들은 사업 노선을 합리적으로 조정하는 방안을 모색했습니다.



결국 기점을 남청라IC에서 봉수지하차도 인근인 인천 서구 청라동으로 변경하여 총연장을 15.3km로 조정했습니다. 이로써 막대한 사업비를 감축하면서도 핵심 정체 구간의 개선 효과는 유지하는 대안을 마련할 수 있었습니다.



노선 재조정을 통해 B/C 수치를 0.9 수준으로 올릴 수 있었고, 정책적 타당성 평가를 종합하여 정부의 예비타당성조사를 최종적으로 통과하는 결실을 얻었습니다. 총사업비 약 1조 3,780억 원이 투입되는 이번 국비 사업은 마침내 본궤도에 진입하여 법적 절차와 세부 설계를 이어가고 있습니다.

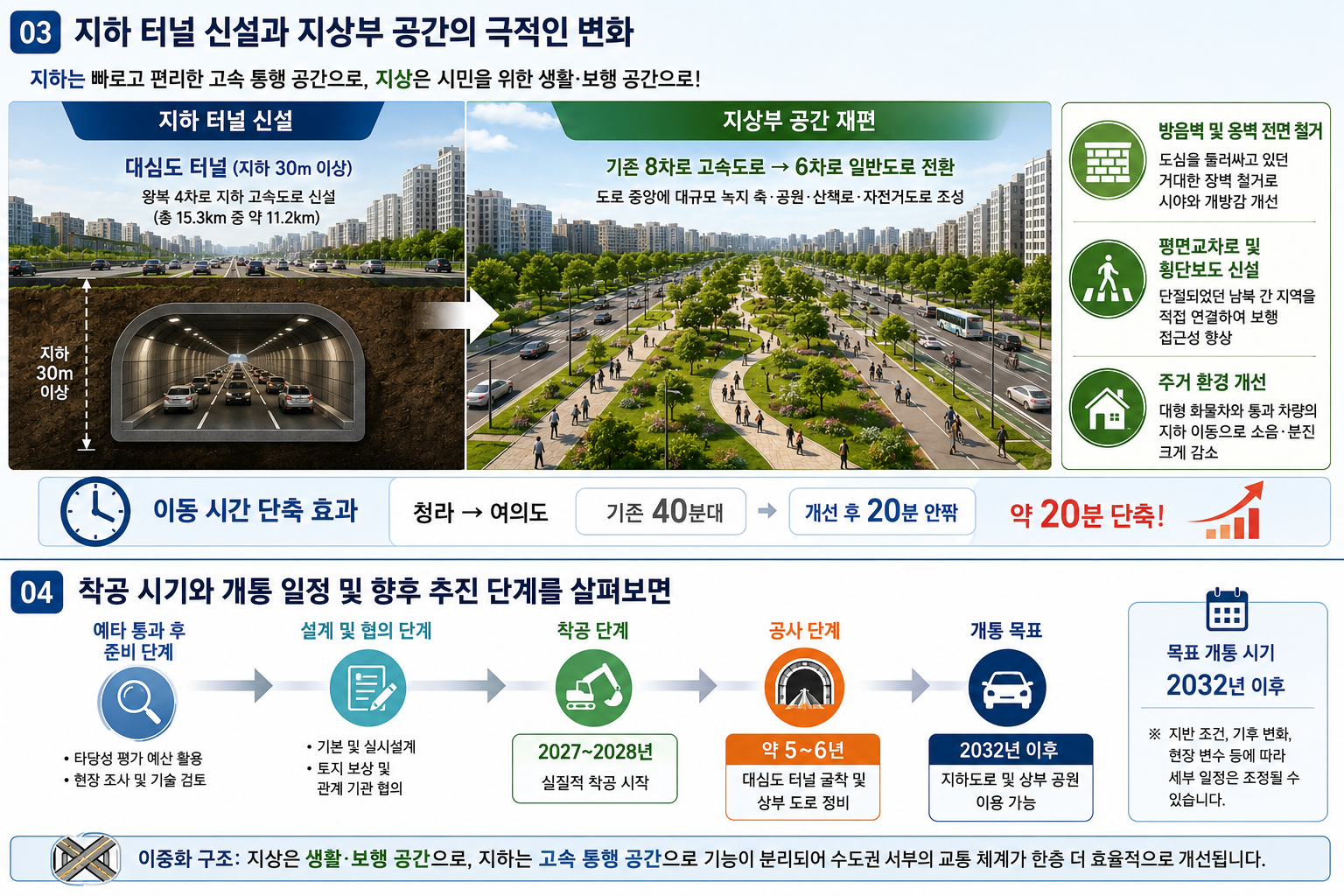

지하 터널 신설과 지상부 공간의 극적인 변화

지하화 사업이 완료되면 수도권 서부 도로의 기능과 모습은 크게 달라질 것으로 전망됩니다. 사업의 핵심은 지하 30m 이상의 대심도 공간에 왕복 4차로의 지하 고속도로를 새로 건설하는 일입니다. 총 15.3km 구간 중 약 11.2km가 신형 대심도 터널로 시공되어 통과 차량을 효율적으로 흡수하게 됩니다.

지하도로가 개통함에 따라 지상부 공간 역시 새로운 모습으로 재편될 예정입니다. 기존의 8차로 고속도로는 고속국도 지정이 해제되면서 6차로 형태의 일반도로로 전환됩니다. 도로 중앙 공간에는 대규모 녹지 축과 공원, 산책로, 자전거 도로가 조성되어 도시의 쉼터 역할을 담당하게 됩니다.

  • 방음벽 및 옹벽 전면 철거:도심을 둘러싸고 있던 거대한 장벽들이 철거되어 답답했던 시야가 개선됩니다.
  • 평면교차로 및 횡단보도 신설:오랫동안 단절되어 있던 남북 간 지역이 직접 연결되어 보행 접근성이 향상됩니다.
  • 주거 환경 개선:대형 화물차와 통과 차량의 지하 이동으로 지상부의 소음과 분진이 크게 감소할 것으로 기대됩니다.

이러한 이중화 구조를 통해 지상은 생활 및 보행 공간으로, 지하는 고속 통행 공간으로 기능이 분리됩니다. 국토교통부 구상에 따르면 청라에서 서울 여의도까지의 이동 시간이 기존 40분대에서 20분 안팎으로 단축될 수 있다는 분석이 나옵니다.




착공 시기와 개통 일정 및 향후 추진 단계를 살펴보면

예비타당성조사를 통과했다고 해서 당장 현장에서 공사가 시작되는 것은 아닙니다. 사업의 안정성과 안전성을 검증하기 위한 행정 절차가 차례대로 진행되어야 하기 때문입니다. 정부는 타당성 평가 예산을 활용해 현장 조사와 기술 검토 작업을 진행하고 있습니다.

계획된 절차가 차질 없이 진행된다면 기본 및 실시설계를 마무리하고 토지 보상과 관계 기관 협의를 순차적으로 완료하게 됩니다. 실질적인 첫 삽을 뜨는 착공 시점은 2027년에서 2028년 사이가 될 것으로 예상됩니다. 공사 기간은 대심도 터널 굴착과 상부 도로 정비를 포함해 약 5~6년 정도가 소요될 것으로 보입니다.

이에 따라 시민들이 완공된 지하도로와 상부 공원을 이용할 수 있는 목표 개통 시기는 2032년 이후로 잡혀 있습니다. 다만 대심도 터널 공사는 지반 조건과 기후 변화, 현장 변수에 따른 영향이 크기 때문에 실제 추진 과정에서 세부적인 준공 일정은 다소 조정될 가능성을 염두에 두는 것이 좋습니다.




인천대로 일반화 및 주변 도로망과의 연계 효과

경인고속도로 지하화는 단독 프로젝트로 끝나지 않고 인근 도심의 도로 정비 사업들과 유기적으로 연계되어 추진됩니다. 이미 옛 경인고속도로 인천 기점에서 서인천IC에 이르는 10.45km 구간은 '인천대로'로 명칭이 바뀌어 일반화 사업이 단계별로 진행 중입니다.

인천대로 일반화 사업은 기존 옹벽을 철거하고 지상 녹지 및 지하차도를 조성하는 공사로, 2030년 준공을 목표로 시공되고 있습니다. 경인고속도로 지하화 사업이 인천대로 일반화 사업 및 제3연륙교(영종~청라) 개통과 이어지면, 인천국제공항에서 청라를 거쳐 서울 중심부까지 연결되는 교통 축이 완성될 수 있습니다.

또한 민자사업으로 추진 검토 중인 제4경인고속화도로(인천 미추홀구~서울 구로구) 및 기존 제2, 제3경인고속도로와의 연계 효과도 기대해볼 만합니다. 수도권 간선도로망으로 통행량이 적절히 분산된다면 서남부권 전체의 물류비용 절감과 도로 접근성 향상이라는 긍정적인 시너지를 낼 수 있습니다.




사업 추진 과정에서 극복해야 할 과제와 우려점

장대식 사업 추진에 따른 기대감이 큰 만큼, 실제 공사 과정에서 해결해야 할 현실적인 과제들도 존재합니다. 가장 대표적인 우려 사항은 긴 공사 기간 동안 발생할 수밖에 없는 교통 정체 문제입니다. 이미 인천대로 구간 공사로 차로가 축소되면서 출퇴근 시간대 주변 우회 도로로 차량이 쏠리는 불편이 발생하고 있습니다.

지하화 공사가 본격적인 궤도에 오르면 신월IC 인근과 기존 국회대로 지하화 구간이 만나는 지점에서 병목 현상이 심화될 가능성이 지적됩니다. 지상부 일반도로 개편에 따른 진출입로(IC) 배치를 두고 부천시 등 인근 지자체에서는 지상 도로 유입 차량에 따른 정체를 우려하며 세부 노선 조정을 요청하기도 했습니다.

아울러 수십 년간 운용되어 온 고속도로 통행료의 무료화 여부 역시 중요한쟁점 중 하나입니다. 새로 건설되는 지하 고속도로의 요금 체계 설정과 기존 상부 도로의 완전한 무료화 전환을 둘러싸고, 정책 당국과 지역 주민 간의 충분한 소통과 합의 과정이 지속적으로 이어질 필요가 있습니다.

자주 묻는 질문 (FAQ)

Q. Q: 경인고속도로 지하화 공사가 완료되면 출퇴근 시간이 얼마나 단축되나요?
A. A: 국토교통부 구상에 따르면 지하 대심도 터널 개통 시 청라에서 서울 여의도 구간 통행시간이 기존 40분대에서 20분 안팎으로 절반가량 단축될 것으로 예상됩니다. 다만 출퇴근 시간대 서울 진입로의 병목 현상 여부에 따라 실감 소요 시간은 다소 차이가 있을 수 있습니다.
Q. Q: 지상부 도로가 공원화되면 기존 통행 차량은 어디로 이동하나요?
A. A: 기존 8차로 지상 도로는 고속국도에서 일반도로(6차로)로 전환되어 지역 내 단거리 이동을 담당하게 됩니다. 장거리 통과 차량과 대형 화물차는 새로 뚫리는 지하 30m 이하의 대심도 지하 고속도로(4차로)로 흡수되어 분산 처리됩니다.
Q. Q: 공사 기간 동안 발생하는 교통 체증 대책은 어떻게 마련되나요?
A. A: 지상부 차선 축소와 굴착 공사로 인해 우회 도로 쏠림 현상이 우려되고 있습니다. 지자체와 경찰청에서는 주변 간선도로 신호 체계 개편과 가변차로 운용, 대중교통 노선 확충 등 우회 교통량 분산 대책을 다각도로 추진할 예정입니다.

함께 보면 좋은 주제

  • 인천대로 일반화 사업 현황- 옛 경인고속도로 상부 공원화 및 지하차도 공사의 진행 상황과 우회도로 정보
  • 제4경인고속화도로 추진 노선 정리- 인천 용현동에서 서울 오류동을 잇는 대심도 민자도로 계획 분석
  • 제3연륙교 개통과 청라 부동산 영향- 영종도와 청라를 잇는 연륙교 개통이 서부권 교통에 미치는 파급력
  • 국회대로 지하화 및 상부 공원 조성- 신월IC부터 여의도까지 이어지는 서울 도심 지하화 사업 비교

마치며

매일 아침 경인고속도로의 꽉 막힌 차선 위에서 시간을 보내봤던 운전자로서 이번 지하화 사업은 반가운 소식일 수밖에 없습니다. 물론 긴 공사 기간 동안 출퇴근길 우회도로의 정체와 공사 소음 등 주민들이 감내해야 할 불편도 적지 않을 것입니다. 이러한 고충을 세심하게 다독이는 시의적절한 교통 분산 대책이 함께 마련되어, 지상은 푸른 공원으로 바꾸고 지하는 한결 시원하게 달릴 수 있는 수도권 서부의 명품 도로로 거듭나길 기대해 봅니다.

이 글이 도움이 되셨다면 공감 한 번 부탁드려요 ❤️
